                                                    大咖課堂 | 施工過程中如何降本增效(上)

                                                    為打造學習型組織,深刻踐行令牌“空杯心態,學無止境”的文化理念,特推出《大咖課堂》欄目。本期《大咖課堂》特別邀請到了盛宏建筑趙宏平副總經理為大家進行專業知識分享。


                                                    隨著建筑行業的深入發展,降本增效已經成為企業持續健康發展的必然選擇。所謂“降本增效”指的是:降低成本,增加效果即提升最終的經營指標。那么在施工過程中能從哪些方面做到降本增效?讓我們一起來學習趙宏平總帶來的實戰分享。

                                                    01.施工現場洗車池簡易做法

                                                    實施方案:一套成品洗車平臺的費用在3萬元左右,因成品主料一般都不達標,項目結束時主料變形無法周轉使用。項目自制洗車平臺成本約為1.5萬元。如項目技術力量薄弱,平臺可以委托筑豪加工,購買配電箱。

                                                    實施/優化效果:土方車輛、混凝土罐車等出場時帶很多泥土,污染場外道路,經洗車池沖洗后能直接上路。

                                                    適用工程/范圍:所有項目

                                                    1.傳統洗車池,在使用過程中底板水溝容易壓壞;改進后的洗車池底板采用工字鋼對拼做排水溝,內嵌水槍,洗車池兩端頭設置截水溝;工字鋼之間采用鋼板焊接。

                                                    2.洗車池的耐久性、實用性強,項目結束后,工字鋼可回收。


                                                    02.智能控制系統及配備變頻設備的使用

                                                    實施方案:

                                                    1.根據地勘報告,項目在井樁施工階段,確定好位置,打樁機成孔之后吊裝預制護筒。

                                                    2.項目部按照用水需求設立集中存水點,采購變頻機組供水。統一將水管網聯動起來。

                                                    實施/優化效果:節約成本,大大提高了地下水的利用率,并大幅降低了施工現場市政用水需求量。

                                                    適用工程/范圍:地下水豐富的工程

                                                    1.地下水與市政給水智能控制系統,智能控制地下水和市政供水用水量。

                                                    2.此系統大幅降低了施工現場市政用水需求量,市政用水額度下降約三分之二,且該系統投入的成本較低(一套變頻泵約1.2萬元)。


                                                    03.鋼板鋪設臨時道路

                                                    實施方案:施工道路因車庫影響無法一次性硬化時,需在車庫位置的臨時道路用鋼板鋪設。

                                                    實施/優化效果:提高材料利用率,減少材料浪費。

                                                    適用工程/范圍:所有項目

                                                    1.承載力高,鋼板之間采用埋弧焊接,轉運時焊縫折斷容易,易于周轉。

                                                    2.后期鋼板拆除后,下部的碎石、水穩層等可挖出共管溝回填或其他構件的墊層施工。

                                                    3.安全通道采用花紋鋼板鋪底,美觀大方、經濟適用。

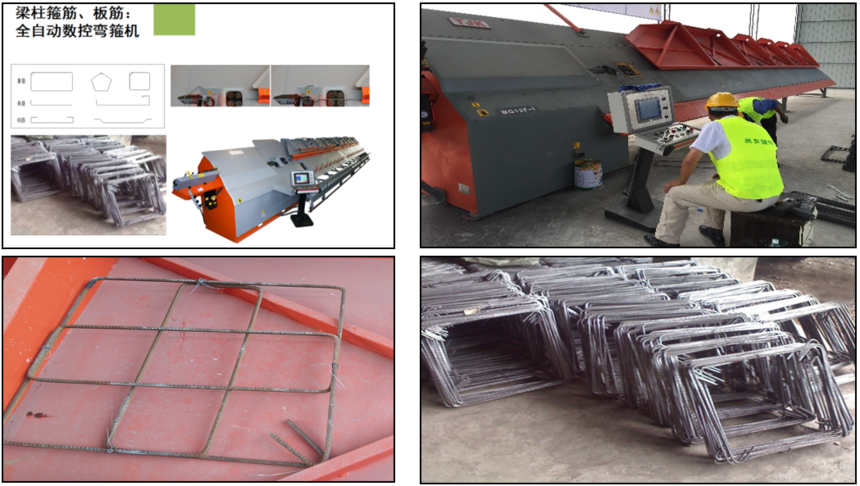

                                                    04.自動數控彎箍機

                                                    實施方案:鋼筋班組如果在一個項目上承包4棟以上,可以要求班組采購自動數碼彎箍機,并在付款比例上可以適當上調;或者在定單價時適當考慮購買彎箍機的成本。在結算時如果把鋼筋損耗率控制在盛宏建筑的控制率之內,可以給班組增加節省量的30%。用激勵的方式推動班組控制損耗率。

                                                    實施/優化效果:降低加工成本、提高生產效率、提供鋼筋加工準確率、減少鋼筋浪費

                                                    適用工程/范圍:大、中型建筑工程項目

                                                    1.設立專業的鋼筋加工集中配送中心,采用數控化成套裝備以及數字化管理系統,自動化、專業化、標準化的加工箍筋。

                                                    2.將多肢箍優化成一次成型,減少彎鉤數量,便于綁扎,降低鋼筋措施工程量。

                                                    3.與普通鋼筋加工房比較,鋼筋損耗率由5%降低為1%左右,節約鋼材。

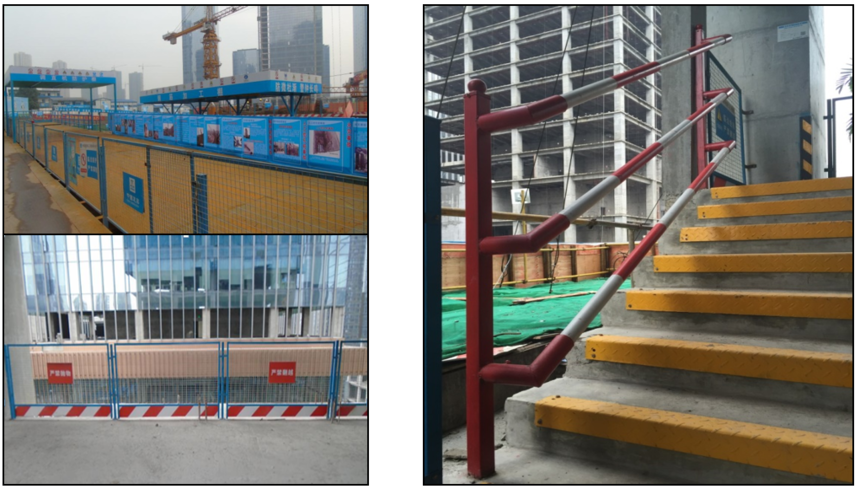

                                                    05.定型化臨邊防護

                                                    實施方案:按照公司制定的標準化,由項目部提需求計劃,筑豪按要求加工。

                                                    實施/優化效果:標準化、工具式,周轉次數多,降低成本。

                                                    適用工程/范圍:臨邊、洞口、基坑邊等的防護

                                                    1.采用螺栓將方鋼和防護鋼絲網片連接形成防護欄。安裝、拆除簡單,周轉次數多,可根據施工現場做成防護護欄?稍诠S批量加工完成。

                                                     2.立柱與結構采用碰撞螺栓固定,鋼管采用套筒插入,減少了扣件的使用,避免扣件丟失,降低成本。


                                                    06.永臨結合的消防系統

                                                    施工技術實施方案:超過50m高度的建筑需要做臨時消防,用臨時消防代替臨時用水管道。如消防班組提前能確定,每棟樓在主體階段安裝一個單元的主管道,每層預留一個取水口。

                                                    實施/優化效果:省去臨時給排水管道材料費,安裝、拆除的人工費。

                                                    適用工程/范圍:設計深度足夠,業主同意

                                                    1.主體結構施工期間同步安裝正式消防干管,作為施工期臨時給水管道使用。

                                                    2.可省去臨時給排水管道材料費,安裝、拆除的人工費,工程施工完成后移交給業主單位作為永久性管道使用,無材料浪費。


                                                    07.組合式鋼材分隔倉

                                                    實施方案:由工程管理部制定分割倉標準做法,筑豪負責采購工字鋼進行加工制作。

                                                    實施/優化效果:使鋼材分隔倉能多次利用,靈活轉換。

                                                    適用工程/范圍:所有鋼筋工程項目

                                                    1.采用定制型鋼通過螺栓連接來代替傳統的混凝土支墩預埋型鋼的鋼材分隔倉。

                                                    2.制作簡單,既有效解決了鋼材的分隔,保證了現場材料管理和文明施工,方便鋼筋車間場地轉換,運輸、保管,又有效地提高了加工、安拆效率和降低成本?芍貜椭苻D使用。

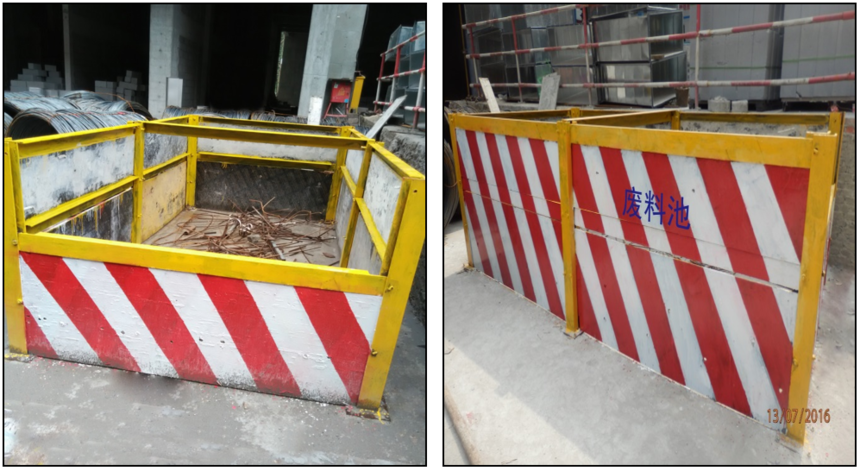

                                                    08.裝配式鋼筋廢料池

                                                    實施方案:由項目部購買角鐵進行加工制作。其主要好處在于處理廢料前能夠估算廢料的重量,能夠比較準確的填報廢品處理申報單。

                                                    實施/優化效果:采用裝配式型鋼組裝,易周轉,可循環多次使用,有效的降低了成本。

                                                    適用工程/范圍:用于鋼筋加工區廢料存放1.現場廢料池采用型鋼加工成半成品,現場組裝,四邊插入舊模板,再采用螺栓連接,既快又方便拆裝。

                                                    2.組裝方便快捷,有效的節約了人工,易周轉使用,可多次使用,從而降低了生產成本。


                                                    09.空心磚墻預制成品空調孔洞

                                                    實施方案:由項目部定制模具,安排專人制作成品預留洞口。制作好后由班組領取,相關費用由項目部和班組各承擔一半。待相關工藝成熟后由班組自行預制。

                                                    實施/優化效果:減少剃打,減少現場建筑垃圾、減少因剃打產生的人工費及垃圾轉運費、有利于降本增效和現場整潔。

                                                    適用工程/范圍:所有項目

                                                    1.提前預制空調孔洞,現場安裝,有利于現場減少建筑垃圾,保持現場整潔。

                                                    2.減少因后期空心磚剃打開孔造成的成品破壞、塞縫等相關工序的重復施工,降低滲漏風險。


                                                    10.U型砌塊

                                                    實施方案:針對售房部、友鄰中心墻體高度超過4米的墻體需增加圈梁,如在墻體上支模、綁扎鋼筋,然后澆筑混凝土,則至少影響兩天的工期。在售房部、友鄰中心主體施工階段安排工人制作U型混凝土砌塊。在砌筑圈梁位置時砌筑U型砌塊,安裝鋼筋澆筑混凝土,混凝土初凝后直接開始砌筑墻體。此做法至少節省兩天的砌體工期。

                                                    實施/優化效果:施工速度快、節省人工、成型質量好、節約成本。

                                                    適用工程/范圍:具備條件的項目用U型砌塊作為二次結構過梁的模板,節省模板,施工速度塊,節省人工,成型質量好,節約成本。


                                                    11.利用抗浮錨桿進行大體積混凝土鋼筋支撐

                                                    實施方案:對于超過1米的大體積混凝土筏板,如果沒有斜向鋼筋支撐,安裝上部鋼筋時容易傾倒。用鋼管輔助馬鐙筋做支撐來解決傾覆問題。澆筑混凝土時取出鋼管。一般筏板基礎集水坑及電梯基坑部位用鋼管架做支撐,架體由外架班組來做。

                                                    實施/優化效果:加快施工進度,節約成本。

                                                    適用工程/范圍:設計有抗浮錨桿的項目

                                                    1.采用在原有抗浮錨桿上焊接短鋼筋(短鋼筋可采用尺寸符合的廢料),代替工字鋼、鋼管架等作為上下層鋼筋支架。

                                                    2.操作簡單,施工進度快,節約成本。


                                                    12.矩形鋼管替代木枋

                                                    實施方案:矩形鋼管詢價確認后投入使用。建議選擇一棟樓開始使用,由項目部提供墻柱及頂板、梁的排版圖,招采按照提供的規格、型號進行招標采購,注意預留廠家40天的加工周期。

                                                    實施/優化效果:加快施工進度,減少材料浪費,節約成本,保證施工質量。

                                                    適用工程/范圍:模板工程

                                                    使用矩形鋼管替代傳統木方,緩解日益緊缺的木材資源。

                                                    矩形鋼管施工簡單,周轉次數大,既保證了現場施工進度,又滿足了現場施工質量。


                                                    13.太陽能路燈

                                                    實施方案:需要申報安全文明工地、綠色工地的項目施工主道路需安裝太陽能路燈,符合四節一環保要求。
                                                    實施/優化效果:節約施工照明用電。

                                                    適用工程/范圍:所有項目太陽能路燈以太陽光為光源,白天太陽能電池板給蓄電池充電,晚上蓄電池給燈源供電使用,無需復雜昂貴的管線敷設,可任意調節燈具的布局,安全節能無污染,無需人工操作穩定可靠,節省電費無維護。無污染、無噪音、無輻射、無觸電、火災等意外事故。
